徐州弹性丙烯酸球场施工流程

  • 产品简介:
    弹性丙烯酸球场施工流程: 1、界面层:用F-15加水稀释约6-8倍涂刷场地一遍,水一定要兑得足够多,只能刷一遍,不能在基础表面成膜。(水泥基础才需要做界面层,沥青基础不需要
  • 咨询热线:15252089548
  • 产品详情

  • 联系我们

    弹性丙烯酸球场具有:不需调配,直接使用;优异的抗老化能力及耐磨耗性;保养容易经久耐用;局部受损时,修补容易;几乎不需日常维护;弹性优异、硬度适中,舒适安全;表面处理可抗日光紫外线照射。那我们一起了解一下弹性丙烯酸球场施工流程。

    一、沥青基础要求(建议基础采用沥青混凝土):

    表面均匀坚实、无油污、无未搅拌开的混凝土,平整无裂纹,无烂边堆挤,无麻面,接缝平顺光滑,无阻水现像,压实密实度不少于95%,在中型碾压机压过后,无显著轮迹,无发软起皮,无松散浮土、波浪等现象,平整度为3mm直尺误差小于3mm,平整度合格率大于90%,有一定排水坡度,保证泄水。新混凝土基础自然养护不少于28天,使沥青中高沸点挥发物挥发完全,保证丙烯酸球场施工材料与基础有良好的粘结。

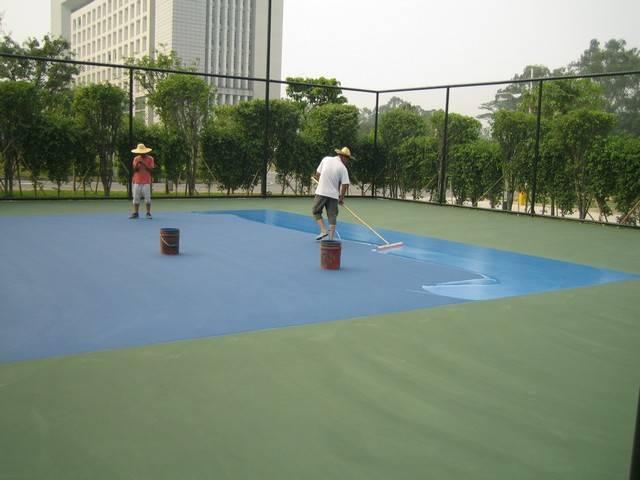

    二、弹性丙烯酸球场施工流程:

    1、界面层:用F-15加水稀释约6-8倍涂刷场地一遍,水一定要兑得足够多,只能刷一遍,不能在基础表面成膜。(水泥基础才需要做界面层,沥青基础不需要。)

    2、基料中涂: 中涂层的施工方法如下:

    用F-15:石英沙(60~80目):水泥按1:1.3:0.7比例加入适当水(约0.2~0.5的比例)调成浆状,均匀地刮涂于场地;上层涂膜表干后,用F-226:石英沙(60~80目):水泥按1:1.3:0.7比例加入适当水(约0.2~0.5的比例)调成浆状再刮一遍。

    3、弹性涂层:弹性涂层的厚度约为3mm左右,塑胶篮球场施工方法如下(共3~4遍):

    先用TF-55混合料:水按1:0.2~0.3比例加入适当的水调成浆状,直接刮涂,刮涂一遍后压实磨平,再刮两遍。

    4、弹性加强层:弹性加强层:

    先用TF-65混合料:水按1:0.2~0.3比例加入适当的水调成浆状,直接刮涂,刮涂1遍。

    5、着色涂层:用丙烯酸面层涂料:80~100目石英砂按1:1.3的比例加适量水(水量为面料量的0.5~1倍)调浆,分两遍刮涂于场地。

    6、平整着色层:待着色涂层干固后,用钢铲铲掉突起的砂粒,扫去浮尘;

    7、终饰涂层:用丙烯酸面层涂料:水按1:0.2~1的比例稀释后,在着色层上涂刮一层面漆,以达到良好的纹理效果;

    8、界线涂层:用VOLEMT PF-W丙烯酸白色涂料画白色标准运动场界线两遍。

    三、弹性丙烯酸球场施工注意事项:

    1、新基础需28天以上养护固化期才能铺设材料施工;

    2、调配材料时必须充分搅拌均匀;

    3、铺设界面层前需保证地面干燥;

    4、下雨天不能施工,避免在烈日下或湿度大于90%情况下施工;

    5、室内场地应保持良好的对流通风效果;

    6、面层材料完成需至少保持10小时无水浸泡,气温低需更长时间;

    7、弹性丙烯酸球场施工完工后需保持5天以上才能投入使用。
