徐州蜂鸟地坪工程有限公司官网! 收藏本站 联系蜂鸟地坪 网站地图
蜂鸟地坪工程有限公司

专注于地坪,生产,销售,施工于一体的实体厂家

蜂鸟地坪承接全国地坪项目

工程咨询:
15252089548 孙经理

相关资讯

咨询热线:

15252089548 孙经理

客服QQ:22052099

邮箱: 22052099@qq.com

地址: 徐州市泉山区矿大科技园

当前位置:地坪行业资讯 >

防静电自流平地坪漆施工方案及报价

  • 产品简介:
    防静电自流平地坪漆施工方案及报价 防静电砂浆自流平地坪 艳绿,中灰 95-130 (参考) 根据面积大小,地面基础情况 设计要求 制定价格
  • 咨询热线:15252089548
  • 产品详情

  • 联系我们

    防静电自流平地坪漆施工方案及报价







    防静电自流平地坪施工方案报价
    项目名称   单价(/平方米)  备注
    防静电地坪 艳绿,中灰 95-130 (参考) 根据面积大小,地面基础情况 设计要求 制定价格

    一、工程:防静电砂浆自流平地坪。
    二、特    性:美观、防静电效果长久不变、容易清理、防尘、良好的导电性、不产生电火花.
    三、用    途: 适用于电子机器、精密光学、半导体等之地坪、计算机室、手术室、加油站、停车场等室外地面。

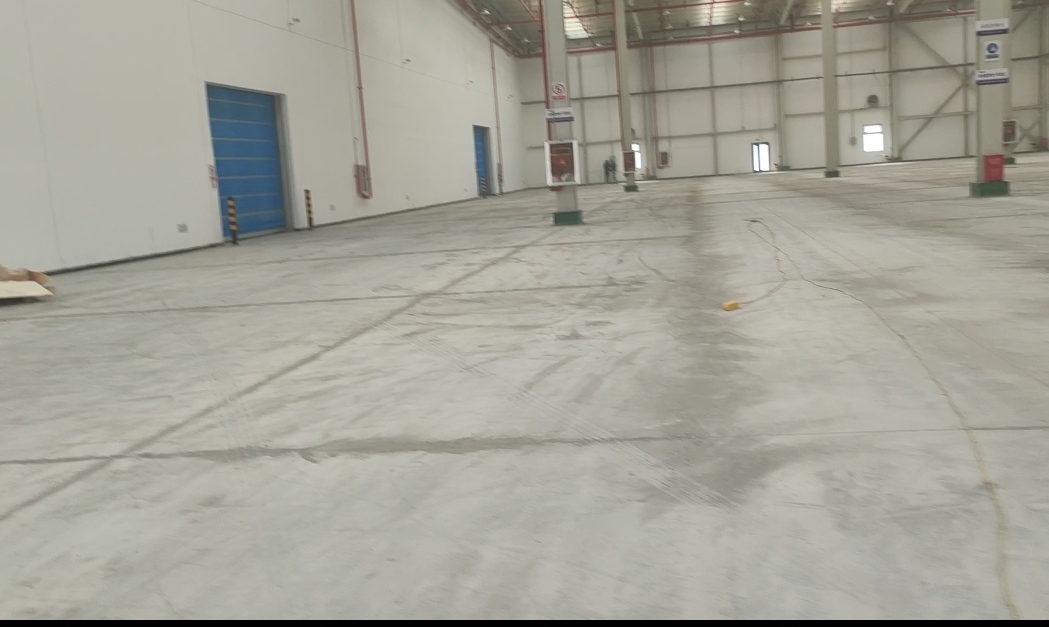

    四、基层要求
    1、前期工作
    (1) 测量施工地坪的表面含水率,应小于8%;
    (2) 测量施工环境的空气湿度,应小于75%;
    (3) 测量施工环境温度,应大于10℃;
    (4) 测量施工地坪的平整度;
    2、基层处理
    (5) 清除地坪的水泥疙瘩及其它凸起物;
    (6) 清除原先地坪油污;
    (7) 清除原先地坪的潮湿部分;
    (8) 对原先地坪的空鼓起壳部分进行填补;
    (9) 对原先地坪开裂及有缺陷的孔洞进行修补;
    步骤完成后,进行无尘打磨处理。




    五、施工程序及材料用量:

    防静电自流平洁净地坪
    序号 程序名称 标 准 用 量 施工方式

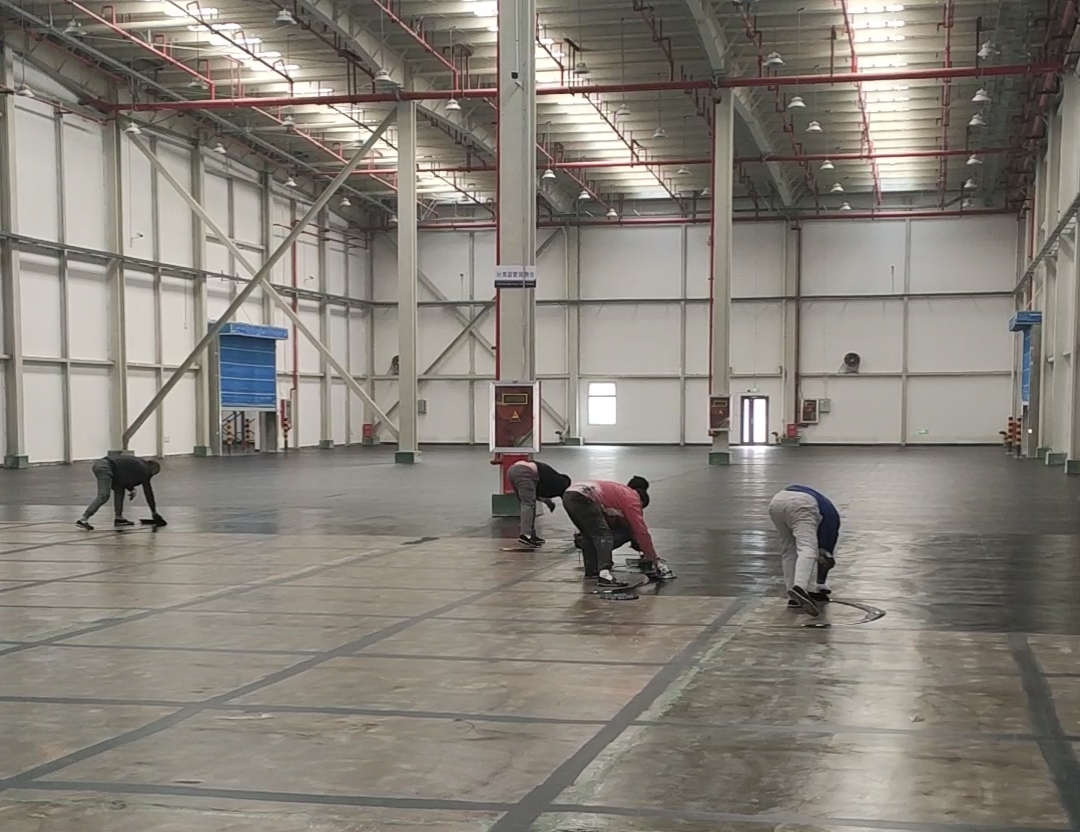

    1 素地处理 清除不洁物、杂物等 钻石刀、研磨工具.吸尘器
    2 环氧底漆层 底涂约0.15-0.2 kg/m2 底涂均匀滚涂
    3 环氧砂浆层
    (0.3mm)
    普通中涂0.3kg/m2 刮刀均匀批刮一道
    4 细磨砂浆层 磨平砂浆层露出的颗粒 研磨工具.吸尘器
    4 腻子层 普通中涂约0.1kg/m2 刮刀均匀整平一道
    5 铜箔层 2M * 2M 贴实并接地线
    6 导电披涂层 防静电中涂约0.1kg/m2 延铜箔涂刷一遍,再整体批刮均匀
    7 防静电涂层 面涂约0.75kg-0.8kg/m2 刮涂均匀

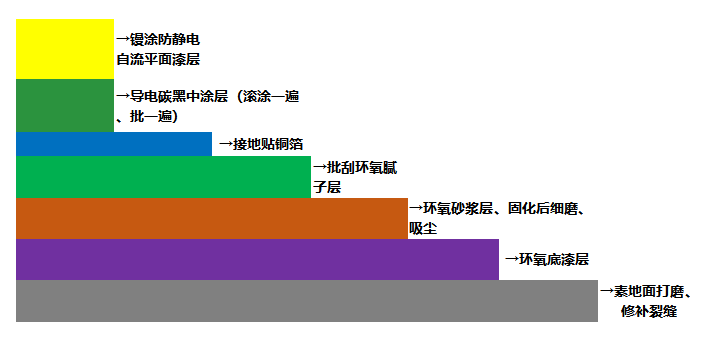

    、剖面示意图:



    、面涂颜色:依本公司色卡为主或业主要求。

    、施工方法::

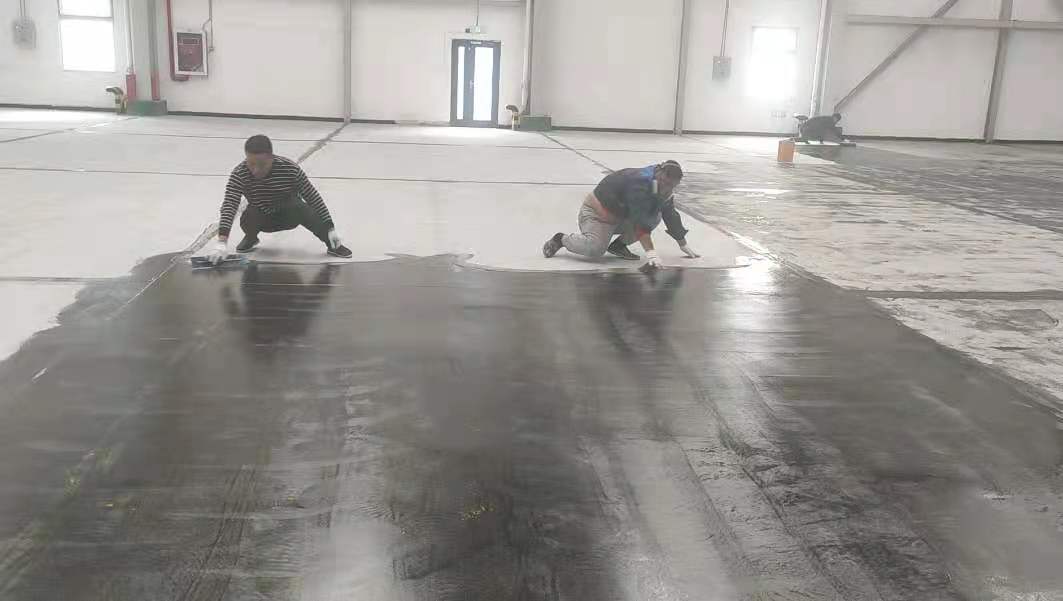

    1、基面处理
    用专业打磨机对基面进行打磨,并检查基底有无裂缝、空壳,如有,则须深层切割清理后用环氧树脂砂浆填补。 由于环氧树脂不溶水,所以在处理过程中只能进行干处理,清理时不可野蛮敲打,以免敲松边上的基层。



    2、环氧树脂底涂涂装

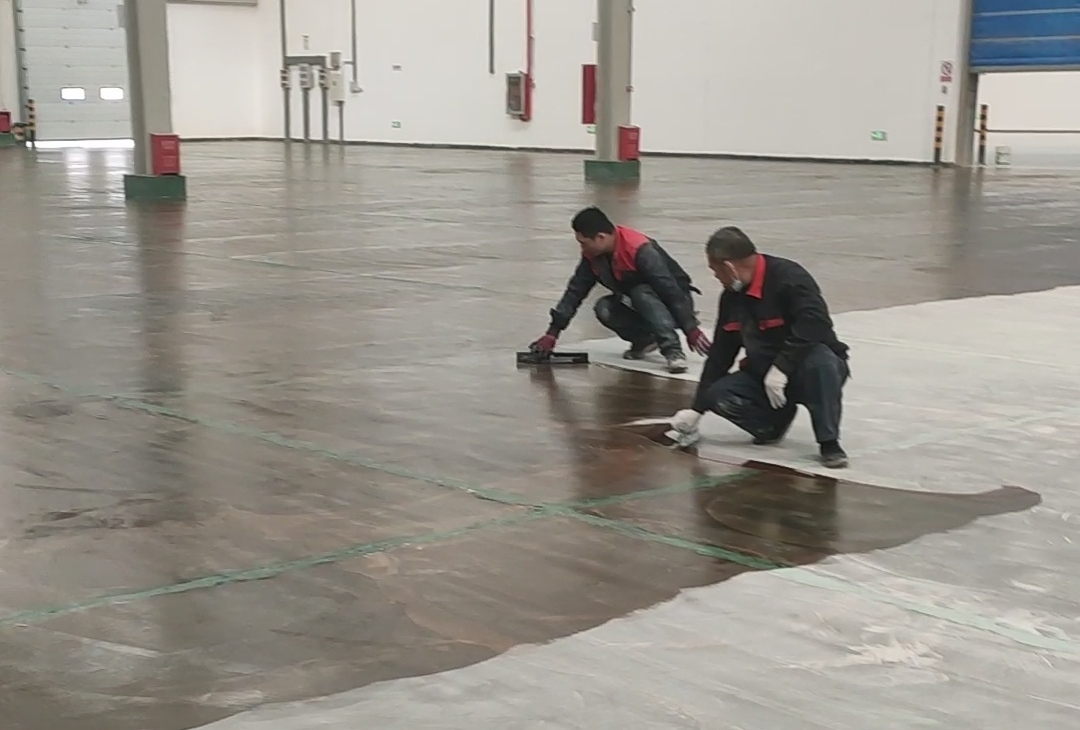

    对基面吸尘干净后,在进行基底处理的同时 可进行环氧底涂涂装,施工配料时要注意施工进度与用料的平衡,不可一次开料过多,保证材料在涂装时仍符合可使用时间,在固化前被涂刷完,让材料保持良好的渗透性,保证粘接性能。




    3、环氧砂浆中涂涂装

    在底涂固化干后(约8小时), 将中涂材料A组和B组按4:1比例充分搅拌均匀,添加30%左右120目石英砂。混合好的环氧砂浆用平刀批刮,使地面达到进一步平整;

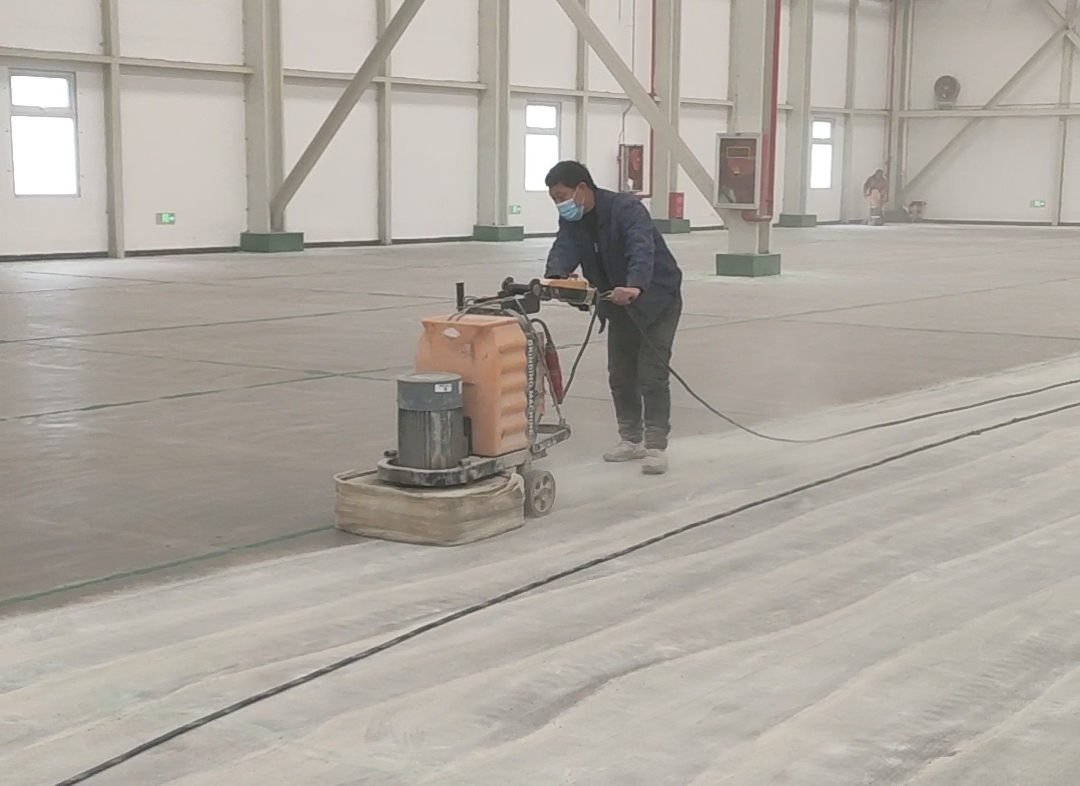

    4、细磨砂浆层

    砂浆中涂固化后,使用专业打磨机充分细磨环氧砂浆层,使之基本平整、顺滑;完全吸尘干净。



    5、批刮腻子层

    将中涂材料A组和B组按4:1比例充分搅拌均匀,添加30%左右石英粉。混合好的环氧腻子封闭用平刀批刮,完全封闭地面的砂眼和气孔。



    6、铜铂铺设:

    将铜箔按2M*2M见方贴,贴实地面并接静电桩。




    7、导电炭黑层:

    将导电炭黑AB组分依比例均匀混合后, 用滚筒均匀涂于导电铜箔之上,完全盖住铜箔,避免整体批刮导电碳黑中涂层时刮断。
    铜箔上导电碳黑层固化后,整体地面批刮导电碳黑中涂层。要求均匀无遗漏,二道间隔24小时。
    固化后使用专业测试仪,测试导电值,数值达标时进行下一步。





    8、防静电面涂层:

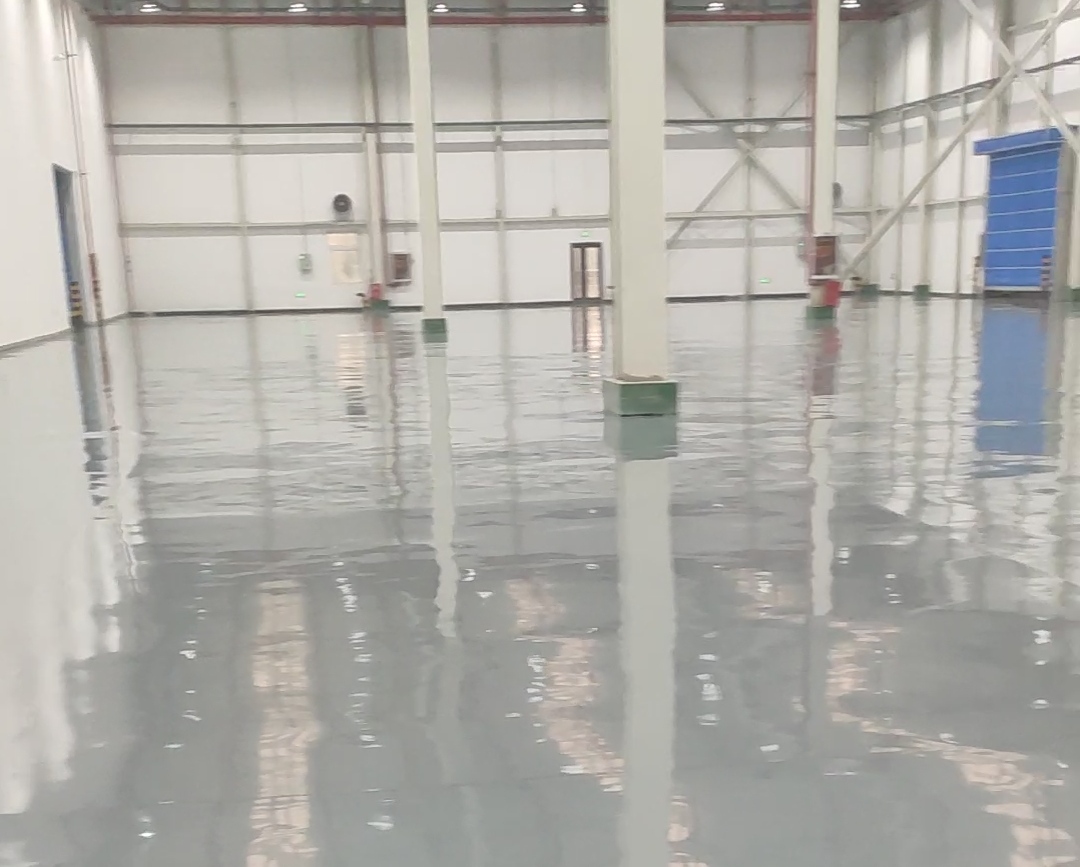

    将纳米防静电面涂AB组分依比例均匀混合后, 镘刀齿片稍磨、减低锋利、均匀镘涂于导电碳黑之上,完成待48小时后,人员方可进入,七天后,重机械方可进入。








    九、环氧地坪施工环境要求:

     1.施工环境要求
        1)基材含水率 *基材含水率在6%以上时不能施工非水性环氧地坪;
    2.涂装环境温湿度

    1)通常环氧地坪涂料需在5-45℃环境中使用,超出此范围需采用特殊配方的环氧地坪涂料或其它低温固化性佳的地坪涂料品种;
    2)对于无溶剂环氧地坪涂料,为获得适宜的干燥时间和干燥速度,在20℃以上时,建议采用夏用型,20℃以下时,建议采用冬用型;
    3)地坪涂料(特别是面漆)涂装与固化过程中(表干前),底材表面温度应高于露点3℃以上,以防底材及湿膜表面水汽凝结影响涂层附着力和表面效果。
    4)采用表面温度计测定底材温度,采用温湿度计测量涂装环境温湿度,根据温湿度可以查得露点,将露点与测得的底材表面温度相比较,确保底材表面温度应高于露点3℃以上。

    3.其它要求

     *避免交叉作业; *适度通风,但应防止风砂和扬尘。

    十、施工注意事项 :

    1、施工现场的环境温度应高于5℃,相对湿度小于85%时方能施工。

    2、施工者应做好施工部位、时间、温度、相对湿度、地坪表面处理、材料实际等记录,以备查考。

    3、涂料施工后,应立即清洗有关设备和工具。

    十一、安全技术要求:

    1、电源。施工场地四周应拉好警戒带和挂好警告牌。

    2、施工场地四周10米内严禁明火作业,严禁吸烟。

    3、使用高压无气喷涂泵应结妥地线。

    4、涂料和稀释剂应放在通风良好的库房内。

    5、工作时注意做好个人防护。

    6、电动工具的使用须有专人负责,做完离场前需切断

    十二、质量特征:

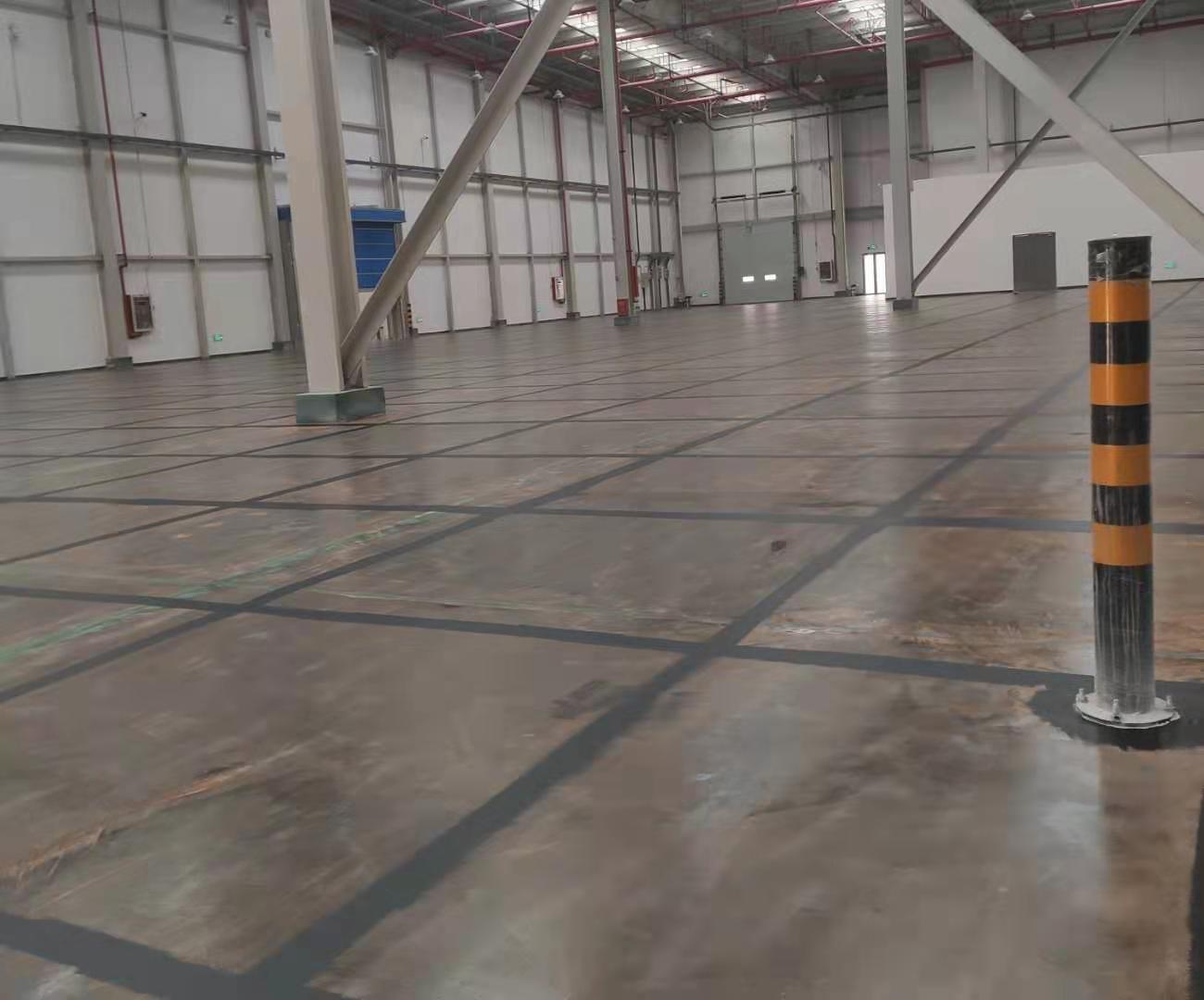

    1、施工后的地坪,涂层完整无裂纹、防油、耐磨、耐压,长期使用不易脱落。

    2、因地坪基础有高低落差,而造成表面看似有波纹状,属正常现象。


    十三、施工配合及地坪使用要求:

    1、不能交叉施工。

    2、施工完24小时后方可行人。

    3、工程施工完工后,使用初期 (一周内)尽量避免坚硬的物品划擦地面。

    4、地坪使用中建议穿软底鞋,避免尖锐物品刻划冲击表面。

    5、满载叉车避免紧急刹车和突然启动。

    6、地坪和平时一样保持清扫清洁。

    十四、保养措施:

    地坪完工后应注意到成品的使用和保护,您的地坪是高价值、高质量、高要求的产品,所以需要细心的保养与维护,正确的使用方法可使地面常保如新,并且可以延长使用年限。

    1、地坪施工完毕后,至少需要一周时间,待其固化完全后方可正式使用。通常在施工完工2天后允许人行走或轻载交通,但在此期间禁止用水拖地。

    2、凡进入车间人员须换软底拖鞋(以免将外面泥沙带入车间而划伤地面);

    3、凡是硬件:如铁椅、铁桌、铁货架等,须将其脚用软质塑料或橡胶包裹以免在使用过程中划伤地面,设备进厂前,在地坪上铺上硬纸箱皮垫底再铺上木层板或钢板,以免在运输设备过程中刮伤地面;

    4、大型设备搬运应在地坪上面铺上5mm木层板或者钢板保护地坪不受压坏。

    5、拖、拉机板需充分将机板升离地面,转弯时请特别注意机板角切勿刮伤地面;推车,板车的车轮请不用硬质胶轮,请使用弹性胶轮,并厂房内外分开使用;

    6、满载叉车避免紧急刹车和突然启动。

    7、为了延长地坪使用寿命,应谨防尖硬、锐利等器具划伤或刺伤地坪,保持地坪干净,以免灰尘、砂粒磨花地坪。建议换干净的鞋在地坪上行走,以免鞋底杂物磨损地坪,谨防硬物砸坏地坪。

    8、若因使用时间较长而造成磨损或刮花、小面积可进行局部修补,若面积较大则则需重做。

    9、可适时做打蜡保养处理。

    10、荷载使用控制范围重量:

    1)人推小型叉车使用重量500公斤内;

    2)胶轮型大叉车或汽车使用重量10吨内。

    11、防止强酸掉在地坪上,若不小心将强酸掉到地坪上,可以用水稀释后抹洗净地坪,或用湿抹布直接抹除。

    12、谨防烟蒂等高温物体烫伤地坪。
    环氧地坪,透水地坪,塑胶跑道地坪,固化剂地坪,耐磨地坪,硅PU球场,彩色沥青地坪,蜂鸟地坪

    立即咨询:防静电自流平地坪漆施工方案及报价
